Die Neuanlage einer Periodenplanung wird hier am Beispiel der gewählten Ressource Mitarbeiter beschrieben:
Abbildung 00798: Auswahl der Parameter Periodenplanung und Mitarbeiter
Klicken Sie nach Auswahl der Parameter auf die Schaltfläche Übernehmen. Nun wird die Eingabemaske für die neue Planungszeile geöffnet:

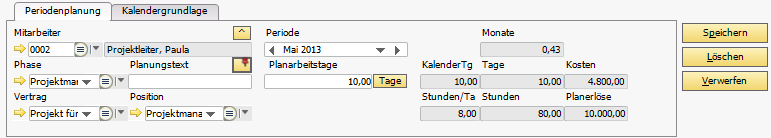

Abbildung 00851: Neuanlage einer Periodenplanung mit der Ressource Mitarbeiter
Mitarbeiter/Phase/ Planungstext/Vertrag/Position
Im linken Teil der Eingabemaske erfolgt die Auswahl des Mitarbeiters, der Phase, des Planungstextes und des Vertrages mit entsprechender Leistung wie bei der Neuanlage einer Grobplanung (& S. 9-11).
Für die Periodenplanung gibt es folgende Zeitsteuerungsmöglichkeit:
Periode
Periode
Geben Sie hier die Periode an, ab der die Planarbeitstage/-stunden in der Periodenplanung berechnet werden sollen.
Planarbeitstage/Planarbeitsstunden
In dem Feld Planarbeitstage bzw. Planarbeitsstunden kann die Planmenge eingetragen werden. Über die kleine Schaltfläche Tage oder Std kann zwischen Stunden und Tagen hin- und her geschaltet werden.
Im rechten Bereich können Änderungen in der Planung und ihre Auswirkungen überwacht werden. Aus dem politischen Verrechnungssatz des Mitarbeiters werden die Kosten und aus dem Verkaufspreis, der für die Leistung im Vertrag definiert wurde, die Planerlöse berechnet.
Abbildung 00799: Analysebereich der Periodenplanung
In der Detailansicht zu Periodenplanungen gibt es zwei zusätzliche Informationsfelder:
Stunden/Tag
Zum einen werden die Stunden pro Tag angezeigt. Diese stammen aus den Grundlageneinstellungen und werden pro Geschäftsbereich hinterlegt. Sie werden verwendet, um die geplanten Stunden in geplante Tage umzurechnen. Der Wert kann in Stunden pro Tag im Plankalender abweichen.
Kalendertage
Zusätzlich gibt es das Feld "Kalendertage". Dieser Wert ist normalerweise mit den Plantagen identisch. Werden bei einer Poolplanung mehrere Mitarbeiter geplant, wird in diesem Feld die gesamte Planmenge geteilt durch die Anzahl der Mitarbeiter angezeigt.
Bei Tagesplanungen wird in diesem Feld die Menge der Tage (= Dauer) zwischen Start- und Enddatum angezeigt. Dabei werden auch Wochenenden mitgerechnet, selbst wenn diese nicht beplant wurden.
