Die Projektplanung wird über MARIProject > Planung > Projektplanung > Projektplanung gestartet. Alternativ kann die Planung auch aus dem Projektstamm über die Schaltfläche Optionen > Projektplanung geöffnet werden.

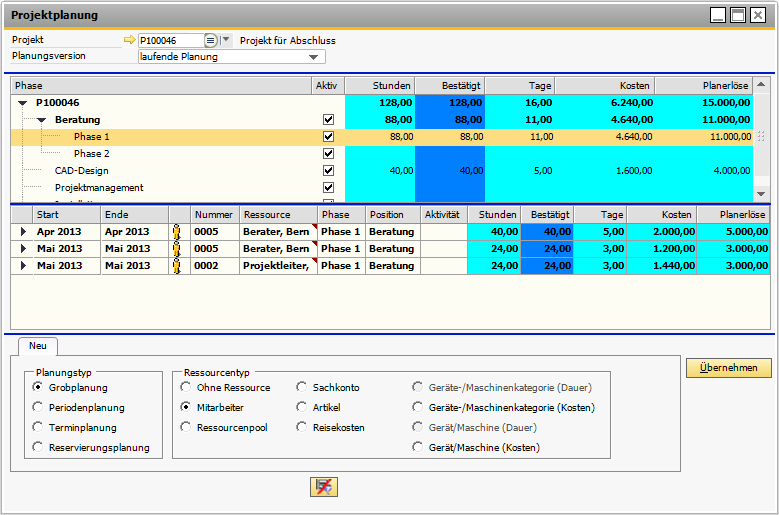

Abbildung 00794: Projektplanung
Die Planungsmaske ist in vier Teile gegliedert:
Auswahl
Wählen Sie das Projekt und die Planungsversion aus.
Phasendarstellung
Im oberen Bereich wird die Phasenstruktur des gewählten Projektes für die gewählte Planungsversion angezeigt.
Projekte ohne Phasen können ebenfalls in dieser Maske geplant werden.
Im mittleren Bereich werden die einzelnen Planungszeilen dargestellt. Wenn Sie im oberen Bereich eine Phase durch einfachen Klick markieren, werden bei den Planungszeilen nur diejenigen Zeilen gezeigt, die der ausgewählten Phase zugeordnet wurden.
Die Standardsortierung der Planungszeilen ist wie folgt:
Grobplanung
Periodenplanung
Terminplanung
Reservierungsplanung
Abbildung 06987
Innerhalb der Standardsortierung, ist die Sortierung chronologisch.
Bearbeitungsbereich
In der aktuellen Planungsversion können im unteren Bereich neue Planungszeilen erstellt oder bereits vorhandene Planungszeilen bearbeitet werden. Alle anderen Planungsversionen können nur betrachtet werden.
Die Projektplanung ist zeilenorientiert. Eine Planungszeile wird als eine zusammenhängende Information im Planungsmodul definiert. Man kann eine Planungszeile mit einem Balken in MS Project vergleichen.
Die Planungszeile einer taggenauen Planung beinhaltet mehrere Arbeitstage, z.B. Montag bis Freitag.
Die Planungszeile einer Grobplanung beinhaltet mehrere Periodenplanungen.
Abbildung 00795: Planungszeilen mit Detailinformationen (zugeklappt)
Durch Klick auf den Pfeil können die Details zu einer Planungszeile angezeigt werden:
Abbildung 00796: Planungszeilen mit Detailinformationen (aufgeklappt)
