Wenn alle Planungen in einer Entwurfsplanung an die Vorstellungen des Projektleiters angepasst wurden, kann diese Entwurfsplanung freigegeben werden. Dies erfolgt über die Schaltfläche Entwurfsplanung.
Abbildung 00888

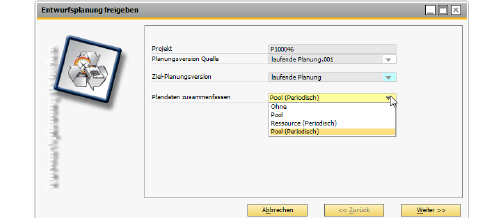

Es erscheint ein Assistent, in dem bereits das Projekt, die Planungsversion Quelle und die Ziel-Planungsversion vorbelegt sind.
Abbildung 00889
Planungsversion Ziel
Die Freigabe einer Entwurfsplanung überträgt die Entwurfsplanung in die laufende Planung.
Plandaten zusammenfassen
Die verschiedenen Optionen der Zusammenfassung sind dabei identisch mit denen bei der Erstellung einer neuen Entwurfsplanung. Allerdings werden jetzt bei der Zusammenfassung die Differenzen zwischen den ursprünglichen Planungen und den Planungen des Änderungsauftrag ermittelt und als neue geänderte, laufende Planung hinterlegt.
Wenn nun die neue Planung mit der laufenden Planung zusammengeführt wird, ermittelt MARIProject die Differenz. Um beide Seiten gleichwertig vergleichen zu können, wird die Zielplanung erst aggregiert. Dieses Verfahren soll im folgenden Beispiel erklärt werden.
Laufende Planung vorher
Phase A: Mitarbeiter A 50 Stunden April, 100 Stunden Mai
Phase A: Mitarbeiter B 50 Stunden April, 100 Stunden Mai
Phase A: Pool "Java Entwickler" 200 Stunden Mai
Entwurfsplanung
Der Projektleiter hat nun in der Entwurfsplanung die Java Entwicklung etwas verschoben
Phase A: Pool "Java Entwickler" 100 Stunden April, 280 Stunden Mai, 200 Stunden Juni
Aggregierte laufende Planung
Vor dem Vergleich wird die Zielplanung gemäß der Zusammenfassungseinstellung "Pool (Periodisch)" aggregiert.
Wenn beide Mitarbeiter zum Pool "Java Entwickler" gehören, dann ergibt sich folgendes Bild:
Phase A: Pool "Java Entwickler" 100 Stunden April, 400 Stunden Mai.
Differenz
Daraus ergibt sich folgende Differenz:
Phase A: Pool "Java Entwickler" -120 Stunden Mai, +200 Stunden Juni.
Der Assistent arbeitet nun Periodisch:
Im Mai ergibt sich
Phase A: Mitarbeiter A 100 Stunden Mai
Phase A: Mitarbeiter B 100 Stunden Mai
Phase A: Pool "Java Entwickler" 200 Stunden Mai
Phase A: Pool "Java Entwickler" -120 Stunden Mai*
Die beiden letzten Zeilen werden automatisch zusammengefasst. Das * soll markieren, wo Änderungen sichtbar sind.
Phase A: Mitarbeiter A 100 Stunden Mai
Phase A: Mitarbeiter B 100 Stunden Mai
Phase A: Pool "Java Entwickler" 80 Stunden Mai*
Im Juni
Phase A: Pool "Java Entwickler" 200 Stunden Mai*
Die Änderungen (im Beispiel mit *) werden in allen Planungsmasken farbig hervorgehoben.

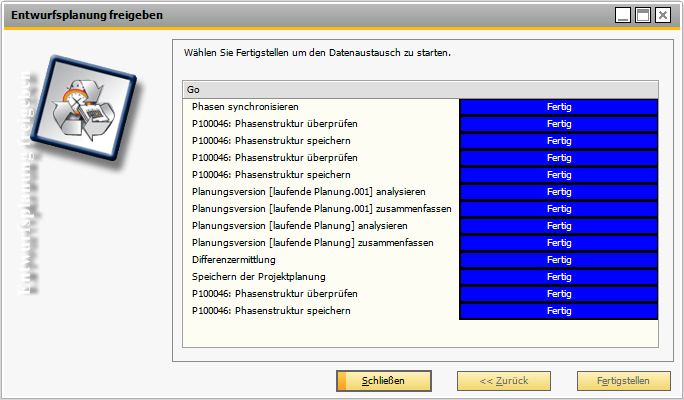

Abbildung 00887
