Über die Schaltfläche Entwurfsplanung kann eine neue Entwurfsplanung erstellt werden, wenn keine andere Entwurfsplanung aktiv ist.

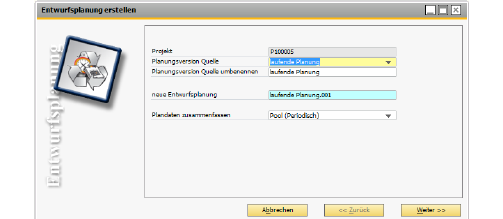

Abbildung 00886: Assistent zur Erstellung einer neuen Entwurfsplanung
Projekt
Das Projekt wird mit dem Projekt vorbelegt, aus dem der Assistent aufgerufen wurde.
Planungsversion Quelle
Als Planungsversion Quelle wird die aktuellste Planungsversion vorgeschlagen, es kann aber auch eine andere Version gewählt werden.
Planungsversion Quelle umbenennen
Nach dem Erstellen der neuen Entwurfsplanung kann die Quell-Planungsversion mit einem neuen Namen versehen werden. Standardmäßig wird der alte Name beibehalten.
Neue Entwurfsplanung
Die neue Entwurfsplanung muss ebenfalls mit einem Namen versehen werden. Hier wird der Name der Quelle mit einer zusätzlichen fortlaufenden Nummer vorgeschlagen.
Plandaten zusammenfassen
Außerdem kann gewählt werden, ob und wie die Plandaten in der neuen Entwurfsplanung zusammengefasst werden sollen. Dabei stehen die folgenden Möglichkeiten zur Wahl:
Ohne: Die Planungen werden einfach kopiert, aber nicht weiter modifiziert.
Pool: Mitarbeiterplanungen werden wieder dem Pool des Mitarbeiters zugeordnet und dort kumuliert. Alle anderen Ressourcen werden ebenfalls zusammengefasst. Diese Option macht nur Sinn, wenn jeder Mitarbeiter genau einem Pool angehört.
Ressource (Periodisch): Die Planungen werden auf Ressourcenebene zusammengefasst. Tagesplanungen werden in Periodenplanungen umgewandelt, Grobplanungen werden ebenfalls in Periodenplanungen zerlegt.
Pool (Periodisch): Mitarbeiterplanungen werden wieder dem Pool des Mitarbeiters zugeordnet und dort kumuliert. Alle anderen Ressourcen werden ebenfalls zusammengefasst. Diese Option macht nur Sinn, wenn jeder Mitarbeiter genau einem Pool angehört. Tagesplanungen werden in Periodenplanungen umgewandelt, Grobplanungen werden ebenfalls in Periodenplanungen zerlegt.
Eine Zusammenfassung erfolgt natürlich nur, wenn die Ressource, der Vertrag, die Vertragsposition und auch die Phase übereinstimmen.
Wenn der Projektleiter nur auf Ressourcenpools und in Mannmonaten plant, dann ist die Aufteilung auf Mitarbeiter eines Pools unübersichtlich. Die Auswahl "Pool (Periodisch)" eliminiert die mitarbeiterbezogene Planung und aggregiert die Planung wieder auf die Pools.
Klicken Sie auf Fertigstellen, um die Entwurfsplanung zu erstellen.

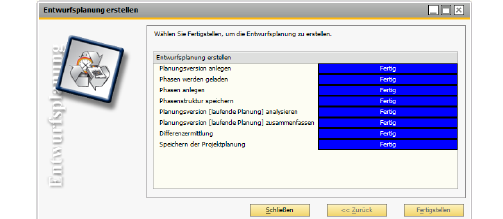

Abbildung 00885: Entwurfsplanung erstellen
Die neu erstellte Entwurfsplanung kann nun durch die Projektleiter bearbeitet werden.
