In der Gantt-Planung werden die Geräte und Maschinen wie andere Ressourcen behandelt. Die Gantt-Planung beschränkt sich auf die Reservierungsplanung und zeigt die Kostenplanung der Geräte und Maschinen bzw. der Kategorien nicht an.
Unter MARIProject > Planung > Projektplanung > Ganttplanung Projekte wird die Gantt-Darstellung geöffnet.

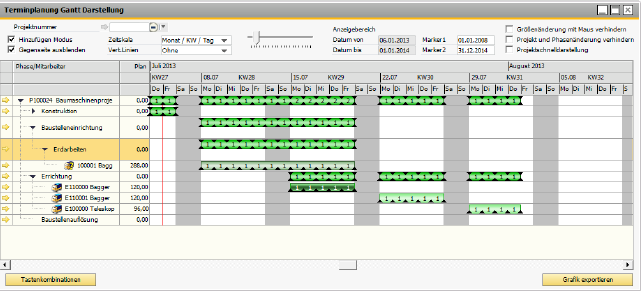

Abbildung 07191: Gantt-Darstellung mit einer Kategorie und einer Geräte-/Maschinenplanung
Grüne Balkenfarbe
Die grüne Balkenfarbe unterscheidet die Geräte/Maschinenplanung von der Ressourcenplanung (Mitarbeiter/Pool).
Planung in Tagen
Die Planung erfolgt in Tagen, so dass die Anzeige jeweils 1 pro Tag anzeigt.
Planung in Monaten
Die Planung erfolgt in Monaten, so dass ein kompletter Balken über den Monat dargestellt wird, wie dies auch bei Periodenplanungen von Mitarbeitern der Fall ist.
Kapazitätsanzeige
Analog zur Mitarbeiterplanung kann über die Anzeige der Gegenseite (unterer Bereich) die Kapazität der Kategorie angezeigt werden.
Auf der Phase kann über die rechte Maustaste eine Ressource hinzugefügt werden.

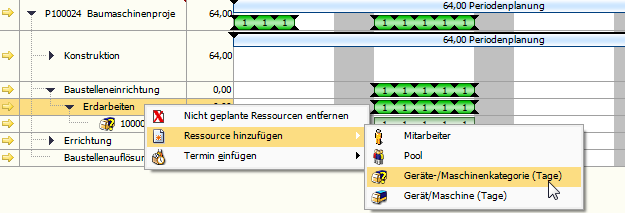

Abbildung 07192: Hinzufügen einer Geräte-/Maschinenkategorie (Dauer) im Gantt
Nach Auswahl einer Kategorie wird eine neue Zeile für diese Kategorie angezeigt. In dieser Zeile kann über die Maustaste im gewünschten Zeitraum ein Balken "gezogen" werden. Sie können aber auch mit der rechten Maustaste auf die Kategorie klicken und aus dem Kontextmenü die Option Termin einfügen auswählen.
Es erscheint ein Fenster, in dem die Details zur Reservierungsplanung eingegeben werden können. Durch Klick auf Speichern wird der neue Balken angezeigt.

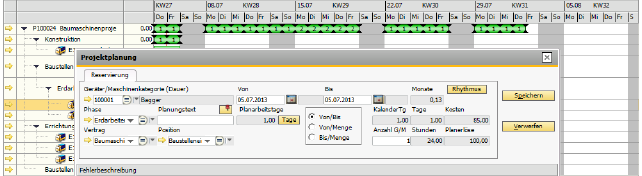

Abbildung 07193: Neuanlage einer Planung durch Auswahl eines Zeitraumes (roter Balken). Anzeige eines Fensters für die Details
In der Kapazitätsdarstellung im unteren Bereich (Gegenseite) wird die Anzahl der Krane in der Kategorie angezeigt. In rot wird der Bereich der Überplanung dargestellt.
Abbildung 07194: Anzeige einer Überplanung in der Gegenseiten-Darstellung im Gantt
